Ремонт майже завжди починається бадьоро: закуплено плитку, домовлено з бригадою, є приблизна сума в голові. Проблеми з’являються ближче до середини, коли гроші закінчуються десь на етапі електрики, а попереду ще двері, підлога і сантехніка.
Найчастіша причина такої ситуації — відсутність нормального розрахунку. Замість повного переліку робіт і матеріалів людина тримає в голові кілька великих цифр і забуває про десятки дрібних.
Розберемо, з чого складається кошторис на ремонт, як його скласти самостійно та які витрати випадають із розрахунку найчастіше.
Кошторис — це документ, у якому зібрані всі роботи, матеріали та супутні витрати з обсягами і сумами. Він показує не лише підсумок, а й те, з чого цей підсумок складається.
Головна цінність такого розрахунку — прогнозованість. Ви бачите, скільки коштує кожен етап, і можете вирішити, де зменшити обсяг, а де змінити матеріал на простіший.
Кошторис також дисциплінує підрядника. Коли перелік робіт зафіксований на папері, суперечки на кшталт «це не входило в роботу» вирішуються за хвилину.
Гроші люблять рахунок, а ремонт — ще й записи.
Ще одна функція — планування закупівель у часі. Матеріали для чорнових робіт потрібні одразу, а фінішні можна купувати пізніше, розтягнувши навантаження на бюджет.
Хто складає кошторис на ремонт
Варіантів три: власник житла, бригада або окремий кошторисник. Кожен має свої особливості.
Самостійний розрахунок безкоштовний, але вимагає часу і розуміння технології робіт. Новачок легко пропустить проміжні операції, наприклад ґрунтування чи монтаж закладних під сантехніку.
Кошторис від бригади зазвичай точніший за обсягами робіт, проте його варто перевіряти. Іноді туди потрапляють позиції, які дублюють одна одну, або занижені обсяги, що потім «дораховуються» по факту.
Незалежний кошторисник коштує окремих грошей, однак для великих об’єктів це виправдано. Такий фахівець рахує за нормативами і бачить приховані етапи, які зазвичай випадають із поля зору.
Структура кошторису на ремонт
Правильний розрахунок будується не за кімнатами, а за етапами робіт. Такий підхід відповідає реальній послідовності ремонту і не дає загубити проміжні операції.
Стандартна структура включає шість основних блоків. Нижче — таблиця з розділами та принципом підрахунку обсягів.
| Розділ кошторису | Що входить | Як рахують обсяг |
|---|---|---|
| Демонтаж | зняття старих покриттів, розбирання перегородок, винесення сміття | м², м.п., м³ |
| Чорнові роботи | стяжка, штукатурка, вирівнювання стін, зведення перегородок | м² |
| Інженерні мережі | електрика, водопровід, каналізація, вентиляція | точки, м.п. |
| Оздоблення | плитка, шпалери, фарбування, підлога, стелі | м² |
| Матеріали | чорнові та фінішні матеріали, кріплення, розхідники | за специфікацією |
| Супутні витрати | доставка, підйом на поверх, оренда інструменту, прибирання | за фактом |
Кожен розділ доцільно розбити на позиції з окремою ціною за одиницю. Загальна сума без деталізації нічого не дає: її неможливо ані перевірити, ані скоригувати.
Одиниці виміру та обсяги робіт
Обсяги — фундамент усього розрахунку. Помилка в замірах на кілька квадратних метрів дає відхилення в кожному наступному рядку.
Стіни й підлогу рахують у квадратних метрах, плінтуси та кутики — у погонних, розетки й світильники — у штуках. Демонтаж перегородок часто вимірюють у кубометрах, оскільки враховується ще й вивезення сміття.
Заміри роблять по факту, а не за планом БТІ. Реальна геометрія приміщень майже завжди відрізняється від документів, особливо в старому фонді.
До підрахованої кількості матеріалу додають запас: 5‒10% для більшості покриттів і до 15% для плитки з діагональним укладанням чи шпалер із великим малюнком. Без цього запасу докупівля обернеться іншою партією та іншим відтінком.
Як скласти кошторис на ремонт покроково

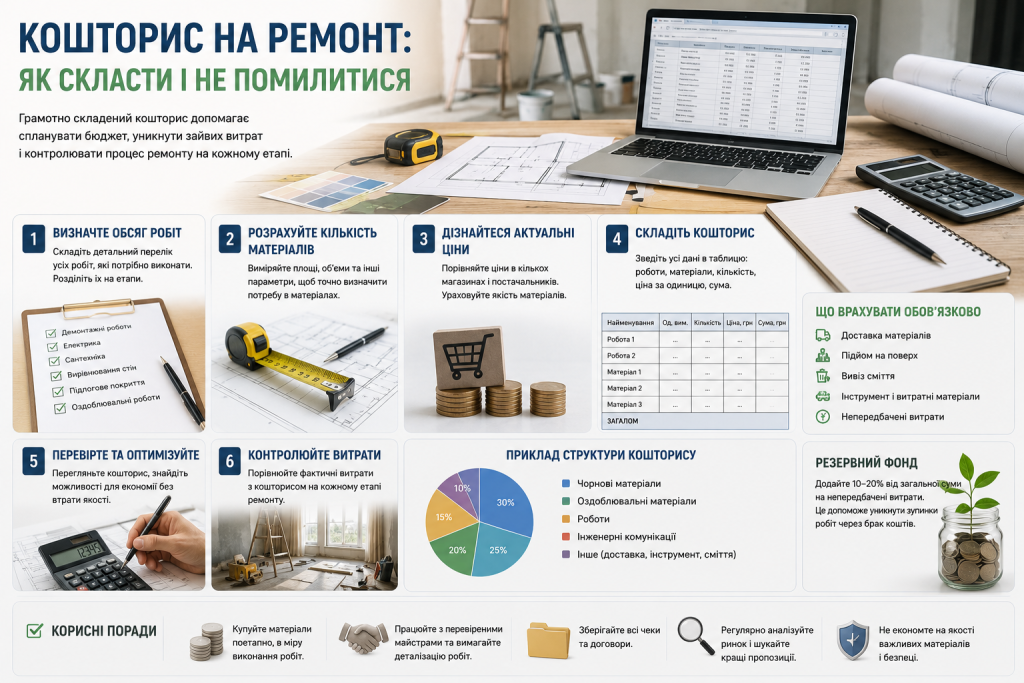

Розрахунок зручно вести в таблиці, де кожен рядок — окрема робота або матеріал. Порядок дій виглядає так.
- Визначте обсяг ремонту: косметичний, капітальний чи з перепланування.
- Зробіть заміри всіх приміщень і запишіть площі стін, підлоги та стель.
- Складіть перелік робіт за етапами, від демонтажу до фінішного оздоблення.
- Порахуйте матеріали за нормами витрати з урахуванням запасу.
- Додайте супутні витрати: доставку, підйом, вивезення сміття, розхідники.
- Закладіть резерв у розмірі 10‒15% від підсумкової суми.
- Звірте результат із наявним бюджетом і скоригуйте матеріали або обсяги.
Резерв — не формальність. Приховані дефекти під старим покриттям виявляються вже після демонтажу, і саме на них іде більша частина непередбачених витрат.
Почніть із простого: занесіть у таблицю одну кімнату та пройдіть усі сім кроків. Далі схема повторюється для решти приміщень.
Витрати, які найчастіше забувають
Основні позиції на кшталт плитки чи ламінату пам’ятають усі. Випадають зазвичай дрібниці, які поодинці здаються несуттєвими, а разом дають відчутну частку бюджету.
Перелік того, що варто внести до кошторису одразу:
- доставка матеріалів і підйом на поверх, особливо в будинках без ліфта;
- вивезення будівельного сміття та оплата контейнера;
- розхідники: мішки, плівка, малярний скотч, диски, свердла, шпателі;
- дрібна фурнітура: розетки, вимикачі, плінтуси, пороги, кутики;
- підрізка та бій плитки під час укладання;
- оренда чи купівля інструменту, якого немає вдома;
- тимчасове зберігання меблів або оренда житла на час робіт;
- комунальні платежі за період ремонту;
- фінальне прибирання приміщення після завершення робіт.
Окремо варто врахувати демонтаж старої сантехніки та її утилізацію. Чавунну ванну доведеться різати й виносити частинами, і це окрема робота з окремою ціною.
Ще одна забута стаття — освітлення на час ремонту. Тимчасові світильники, подовжувачі та переноски купують майже завжди, хоч у кошторисі їх зазвичай немає.
Типові помилки при складанні кошторису
Найпоширеніша помилка — рахувати «на око», за аналогією з ремонтом у знайомих. Планування, стан комунікацій і рівень підлоги в кожній квартирі різні, тому чужі цифри не працюють.
Друга помилка — орієнтуватися на найнижчі пропозиції. Занижена ціна за квадратний метр часто означає, що частину операцій винесено за межі розрахунку і вони з’являться пізніше як «додаткові роботи».
Найдорожчий ремонт — той, який доводиться переробляти.
Третя помилка — відсутність резерву. Без нього будь-яка непередбачена ситуація зупиняє роботи до наступного надходження грошей.
Четверта — змішування робіт і матеріалів в одному рядку. Коли позиція виглядає як «укладання плитки під ключ», перевірити її неможливо, а порівняти з іншою пропозицією тим більше.
П’ята помилка стосується інженерії. Електрику та сантехніку рахують поверхово, хоча саме тут ховається найбільше прихованих обсягів: штроби, короби, закладні, підключення обладнання.

Чому кошторис змінюється під час робіт
Зміни неминучі, питання лише в їхньому масштабі. Демонтаж відкриває реальний стан стін, підлоги та комунікацій, і частина рішень переглядається.
Нормальним вважається відхилення в межах 10‒15%. Перевищення на третину зазвичай свідчить про помилки в початкових замірах або про свідоме заниження суми на старті.
Уникнути сюрпризів повністю не вийде, проте зменшити їх кількість цілком реально. Для цього достатньо оглянути об’єкт разом із майстром до підписання договору й окремо обговорити стан проводки та труб.
Як контролювати кошторис під час ремонту
Складений документ працює лише тоді, коли до нього повертаються. Оптимальний варіант — вести дві колонки: план і факт.
Кожну оплату фіксуйте одразу, з датою й призначенням. Через два тижні згадати, за що саме передані гроші, буде складно.
Будь-які зміни оформлюйте письмово, навіть у месенджері. Домовленість про додаткові роботи має містити обсяг і суму, а не лише усне «зробимо».
Авансові платежі варто прив’язувати до етапів, а не до календаря. Оплата після завершення чорнових робіт мотивує бригаду краще, ніж щотижневі перекази.
Кошторис на ремонт — це не бюрократія, а звичайний інструмент контролю. Витрачені на нього кілька вечорів повертаються збереженими нервами і грошима, а сам ремонт перестає бути лотереєю з непередбачуваним фіналом.
